UBND huyện Thủy Nguyên cơ bản thực hiện các kiến nghị của Thanh tra Bộ Tài chính

Báo cáo số 3840/UBND-TCKH của UBND huyện Thủy Nguyên (nay là TP Thủy Nguyên - TP Hải Phòng) về việc thực hiện Kết luận số 80/KL-TTr ngày 16/7/2024 của Thanh tra Bộ Tài chính về công tác quản lý ngân sách Nhà nước năm 2023 trên địa bàn cho thấy, UBND huyện Thủy Nguyên và các đơn vị liên quan cơ bản thực hiện các kiến nghị của Thanh tra Bộ Tài chính.



UBND huyện Thủy Nguyên và các đơn vị liên quan cơ bản thực hiện các kiến nghị của Thanh tra Bộ Tài chính. Ảnh: MH

Đối với nội dung đoàn thanh tra kiến nghị UBND, HĐND huyện Thủy Nguyên phê duyệt kế hoạch đầu tư công trung hạn giai đoạn 2021-2025 và kế hoạch đầu tư công năm 2023 chưa chi tiết danh mục và mức vốn bố trí cho từng tự án là 5.523.111 triệu đồng.

Báo cáo cho thấy, UBND huyện Thủy Nguyên đã nghiêm túc rút kinh nghiệm và phân bổ chi tiết theo danh mục và mức vốn đầu tư cho từng dự án theo đúng quy định của Luật Đầu tư công.

Đối với nội dung kiến nghị thực hiện hoàn trả ngân sách cấp trên đối với kinh phí bổ sung có mục tiêu đã hết nhiệm vụ chi, hết thời gian giải ngân số tiền 6.300,607 triệu đồng, UBND huyện Thủy Nguyên đã thực hiện xong theo quy định.

Kiến nghị UBND huyện Thủy Nguyên chuyển nguồn cải cách tiền lương năm 2023 sang năm 2024 thiếu 23.213 triệu đồng. Báo cáo cho thấy, UBND huyện Thủy Nguyên đã thực hiện chuyển nguồn cải cách tiền lương năm 2023 sang 2024 là 19.648,4 triệu đồng (theo Quyết định số 1852/QĐ-UBND ngày 14/3/2024 của UBND huyện; các khoản tăng thu, tiết kiệm chi năm 2023 là 51.410 triệu đồng, trong đó trả nguồn cải cách tiền lương năm 2023 là 19.648,4 triệu đồng, tăng thu 31.761,6 triệu đồng). Số tiền còn thiếu huyện Thủy Nguyên đã thực hiện trả nguồn vào năm 2024.

Việc thu hồi kinh phí tạm ứng từ các dự án tạm ứng đã quá thời hạn theo quy định nộp ngân sách thành phố. UBND huyện Thủy Nguyên đã giao các chủ đầu tư thực hiện kiến nghị của Thanh tra. Các chủ đầu tư đang phối hợp với kho bạc Nhà nước và các đơn vị có liên quan thực hiện thủ tục theo quy định, cụ thể:

Đối với chi phí tạm ứng quá thời hạn hợp đồng, Ban Quản lý dự án Khu tái định cư Gia Minh đã thực hiện thu hồi, giá trị 233 triệu đồng theo kết luận thanh tra. Đối với chi phí giải phóng mặt bằng (GPMB) các dự án 359 Cầu Bính Trung Hà, dự án 359 Thủy Triều Bến Rừng, dự án đường Máng Nước: Ban Quản lý dự án đang phối hợp với Trung tâm Phát triển Quỹ đất để hoàn ứng theo quy định.

Đối với kiến nghị thu hồi kinh phí tạm ứng từ các dự án tạm ứng đã quá thời hạn theo quy định nộp ngân sách huyện, UBND huyện Thủy Nguyên đã giao các chủ đầu tư thực hiện kiến nghị của Thanh tra. Các chủ đầu tư đang phối hợp với kho bạc Nhà nước và các đơn vị có liên quan thực hiện thủ tục theo quy định.

Tại Chi cục Thuế Thủy Nguyên (nay là Đội thuế TP Thủy Nguyên), đoàn thanh tra kiến nghị một số đơn vị đã sử dụng đất nhưng chưa có quyết định thuê đất, hợp đồng thuê đất cơ quan thuế đang tạm thu theo đơn giá đất hàng năm của UBND thành phố.

Báo cáo cho thấy, năm 2023, Chi cục Thuế Thủy Nguyên quản lý 34 đơn vị, doanh nghiệp đang sử dụng 41 thửa đất với tổng diện tích 1.122.173 m², nhưng chưa có quyết định thuê đất, hợp đồng thuê đất. Chi cục Thuế đang thực hiện tạm thu tiền thuê đất theo đơn giá hàng năm của UBND thành phố Hải Phòng.

Chi cục Thuế Thủy Nguyên có Văn bản số 1239/CCC-TTTBTK ngày 26/8/2024 báo cáo Cục Thuế TP Hải Phòng (nay là Chi cục Thuế khu vực III) để gửi Sở Tài nguyên và Môi trường xem xét trình UBND thành phố quyết định cho thuê đất, ký hợp đồng thuê đất đối với các thửa đất của các doanh nghiệp nêu trên.

Ban Quản lý dự án đã rà soát và thực hiện giảm trừ giá trị hợp đồng, giá trị quyết toán đối với các dự án đầu tư xây dựng nông thôn mới kiểu mẫu năm 2022 và 2023 đúng theo quy định. Ảnh: TQ

Đến nay, Chi cục Thuế Thủy Nguyên nhận được một hồ sơ có quyết định, hợp đồng thuê đất của Công ty TNHH MTV Xi măng Vicem Hải Phòng (Quyết định số 4761/QĐ-UBND ngày 29/12/2023 và Hợp đồng số 33/HĐ-TD ngày 13/5/2024) đối với thửa đất có diện tích 775.016,4 m²; còn lại Chi cục Thuế vẫn chưa nhận được hồ sơ thuê đất có đầy đủ quyết định cho thuê và hợp đồng cho thuê của cơ quan có thẩm quyền đối với các đơn vị còn lại.

Đối với kiến nghị kiểm tra, đối chiếu 3 hồ sơ kê khai thuế tại Chi cục Thuế huyện Thủy Nguyên thấy doanh nghiệp kê khai chưa đúng phải nộp bổ sung tiền thuế của năm 2023 là 142,521 triệu đồng.

Chi cục Thuế Thủy Nguyên đã ban hành Quyết định xử lý vi phạm về thuế theo kiến nghị của Thanh tra Bộ Tài chính số 1146/QĐ- CCT ngày 31/5/2024 đối với Công ty TNHH Xuân Sơn, số thuế truy thu, phạt trên 42 triệu đồng; Quyết định xử lý vi phạm về thuế theo kiến nghị của Thanh tra Bộ Tài chính số 1069/QĐ-CCT ngày 29/5/2024 đối với Công ty Cổ phần A.N.L.A.N, số thuế truy thu, tiền phạt, tiền chậm nộp trên 74 triệu đồng; Quyết định xử lý vi phạm về thuế theo kiến nghị của Thanh tra Bộ Tài chính số 1068/QĐ-CCT ngày 29/5/2024 đối với Công ty TNHH Gia Ngọc, số thuế truy thu, tiền chậm nộp, tiền phạt trên 58,4 triệu đồng.

“Các doanh nghiệp đã nộp đủ số thuế truy thu, tiền chậm nộp, tiền phạt vào ngân sách Nhà nước”, báo cáo nêu.

Đối với Ban quản lý Dự án Đầu tư xây dựng huyện Thủy Nguyên, đoàn thanh tra kiến nghị việc thực hiện các điều kiện tất toán tài khoản và đóng mã số đơn vị quan hệ với ngân sách Nhà nước.

Kết quả thực hiện, đối với dự án cải tạo Đường thị trấn Minh Đức, hiện nay Sở Tài chính đã ban hành Quyết toán chi phí đã thực hiện tại Quyết định số 03/QĐ-STC ngày 15/1/2024. Tuy nhiên, dự án còn đang thực hiện chi trả chi phí GPMB do các hộ dân cưỡng chế chưa nhận tiền. Sau khi quyết toán chi phí GPMB, Ban Quản lý dự án đầu tư xây dựng huyện sẽ báo cáo Sở Tài chính quyết toán dự án hoàn thành, bố trí vốn để tất toán tài khoản dự án theo quy định.

Đối với kiến nghị việc làm thủ tục kê khai, nộp tiền bảo vệ, phát triển đất trồng lúa vào ngân sách Nhà nước đối với dự án Trường THPT Lê Ích Mộc: Đây là dự án sử dụng vốn đầu tư công nên chủ đầu tư không phải làm thủ tục kê khai, nộp tiền bảo vệ, phát triển đất trồng lúa vào ngân sách Nhà nước.

Kiến nghị việc thực hiện rà soát, giảm trừ giá trị hợp đồng và giá trị khi nghiệm thu, thanh toán các gói thầu xây lắp.

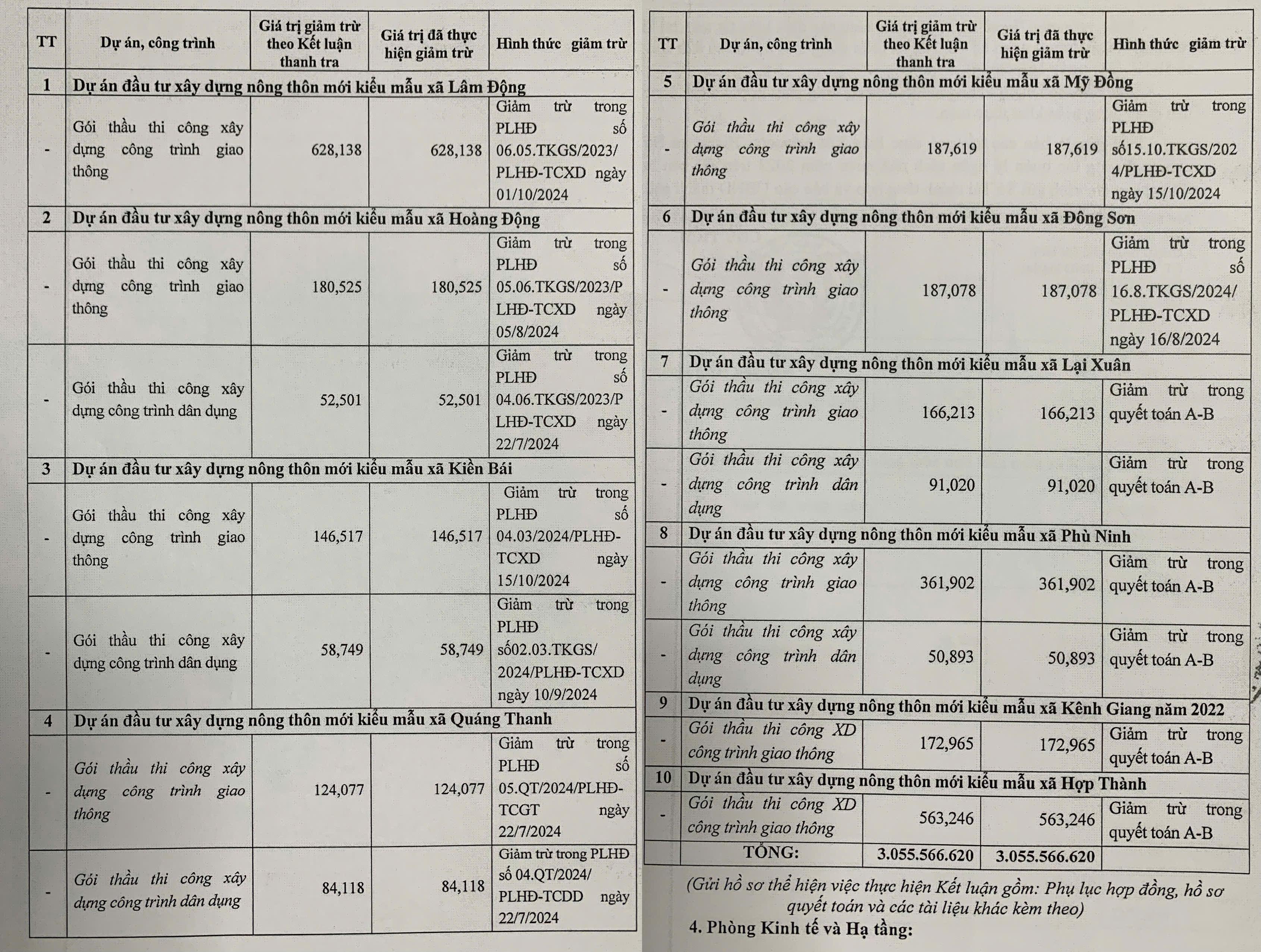

Ban Quản lý dự án đã rà soát và thực hiện giảm trừ giá trị hợp đồng, giá trị quyết toán đối với các dự án đầu tư xây dựng nông thôn mới kiểu mẫu năm 2022 và 2023 đúng theo quy định.






Tổng số điểm của bài viết là: 0 trong 0 đánh giá
Click để đánh giá bài viết
Tin liên quan

Nội dung đang cập nhật...

Trang tin điện tử tổng hợp về

Tin tức Tài chính trong nước và quốc tế

Giấy phép hoạt động số 4171/GP-TTĐT do Sở Thông tin và Truyền thông Hà Nội cấp ngày 30/08/2019

Giấy phép sửa đổi số 3928/GP-TTĐT do Sở Thông tin và Truyền thông Hà Nội cấp ngày 02/12/2020

Giấy phép sửa đổi số 3305/GP-TTĐT do Sở Thông tin và Truyền thông Hà Nội cấp ngày 08/11/2022

Chịu trách nhiệm nội dung trang thông tin điện tử tổng hợp:

Giám đốc - Nguyễn Thanh Hà

ĐT: 024 62541423

Công ty TNHH Carvill Việt Nam

Tầng 5, Tòa nhà VIT Tower 519 Kim Mã, Phường Ngọc Khánh,

Quận Ba Đình, Hà Nội

Email: media-booking@carvill-vietnam.com

Website: http://carvill-vietnam.com

Báo giá quảng cáo
